非钒钛度讯(记者 吴晓龙 文/图)“混泥土全部浇筑完成,左岸边跨合龙了。”4月26日凌晨4点,银江大桥建设现场又传捷报,经过10小时的混泥土浇筑后,大桥左岸边跨实现合龙。

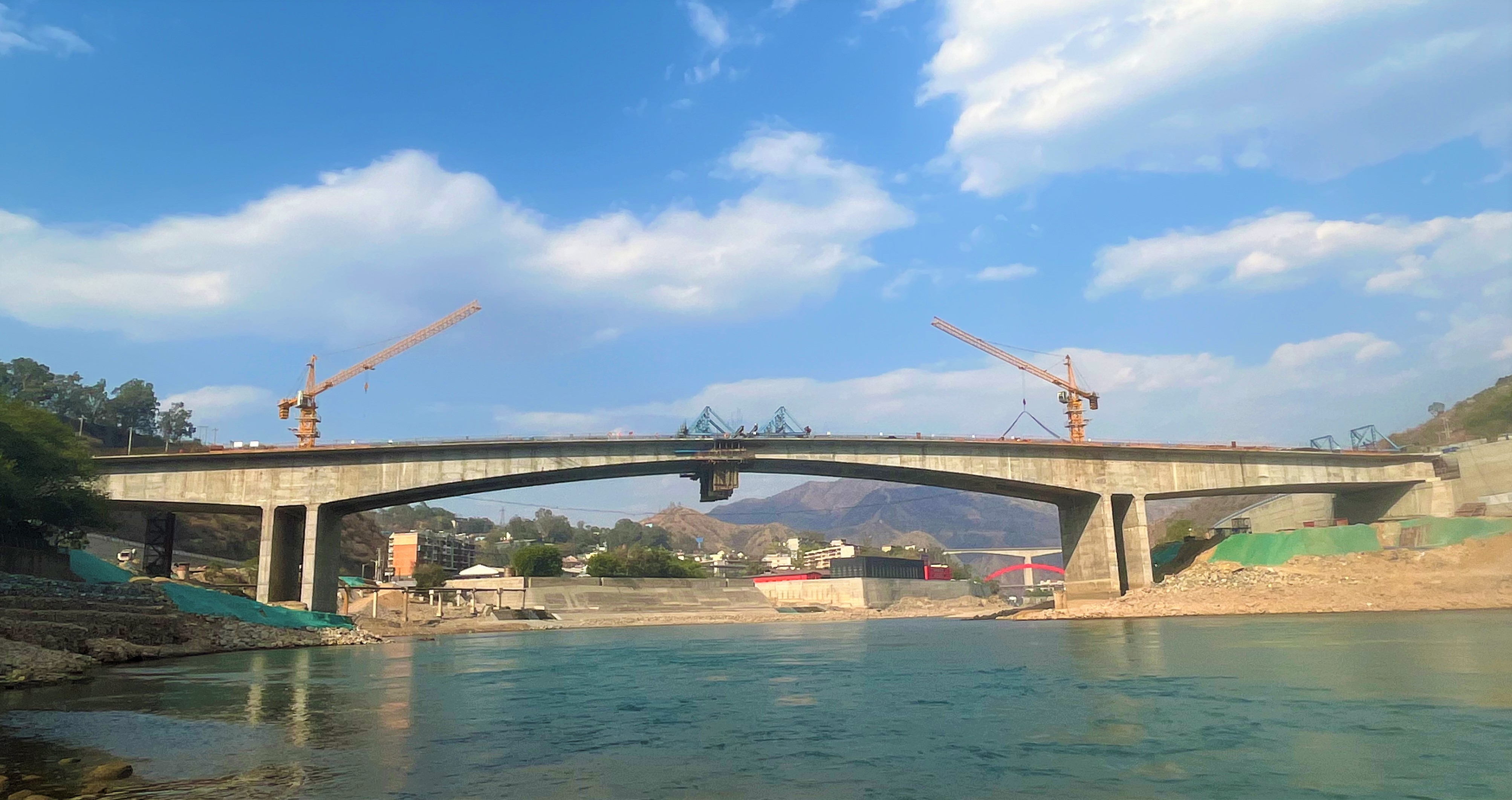

图为26日上午拍摄的左右边跨合龙后的银江大桥。
25日18时,大桥左岸边跨段开始浇筑混凝土作业,26日凌晨4点完成浇筑。这是继3月31日银江大桥右岸边跨实现合龙后,经过参加人员26个日夜奋战,大桥左岸边跨也实现了合龙,为大桥的整体工程打下坚实的基础。
银江大桥位于攀枝花市金沙江银江水电站大坝下游1.06公里处,桥梁全长272米,桥宽23米。电站建成后,大桥将作为攀枝花路网之一,承担电站运营管理和社会车辆通行功能,既能减小下游倮果大桥的过江交通压力,同时也缩短了两岸居民跨江的距离,节约了绕线时间和经济成本,加强了金沙江南北两岸快速通道的纽带作用,推动城市扩容提质、不断提高城市的承载能力和辐射带动作用。

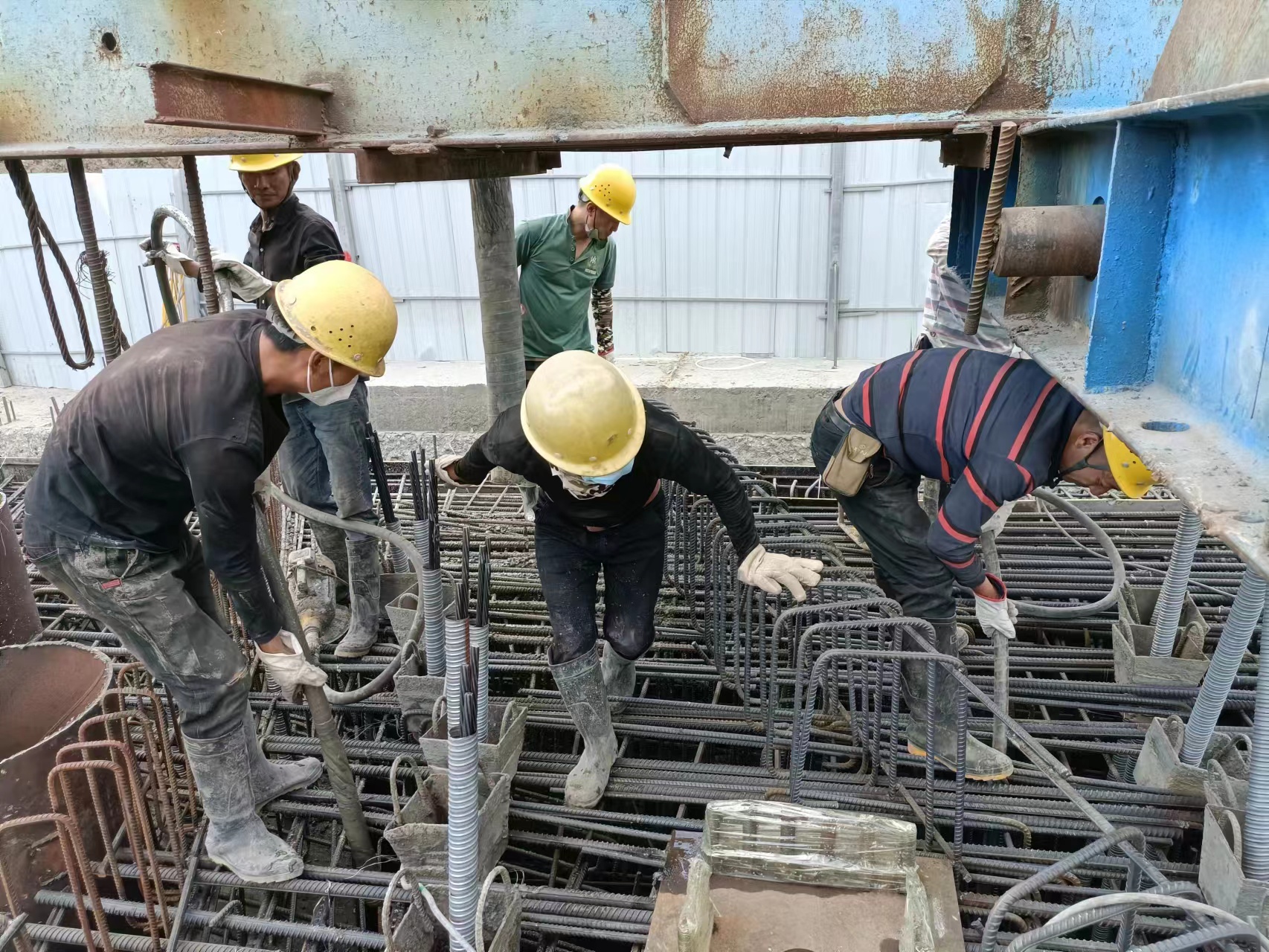

图为25日晚19时,左岸边跨合龙段混泥土浇筑现场。
据了解,银江大桥合龙施工是采取先边跨合龙,后中跨合龙的方式。目前,参建人员正全力进行中跨的合龙施工,预计5月份中旬实现合龙,桥梁整体工程基本完工。
