预计今年年底 金沙水电站项目实现三期截流

时间:2019-10-30 来源:非钒钛度客户端

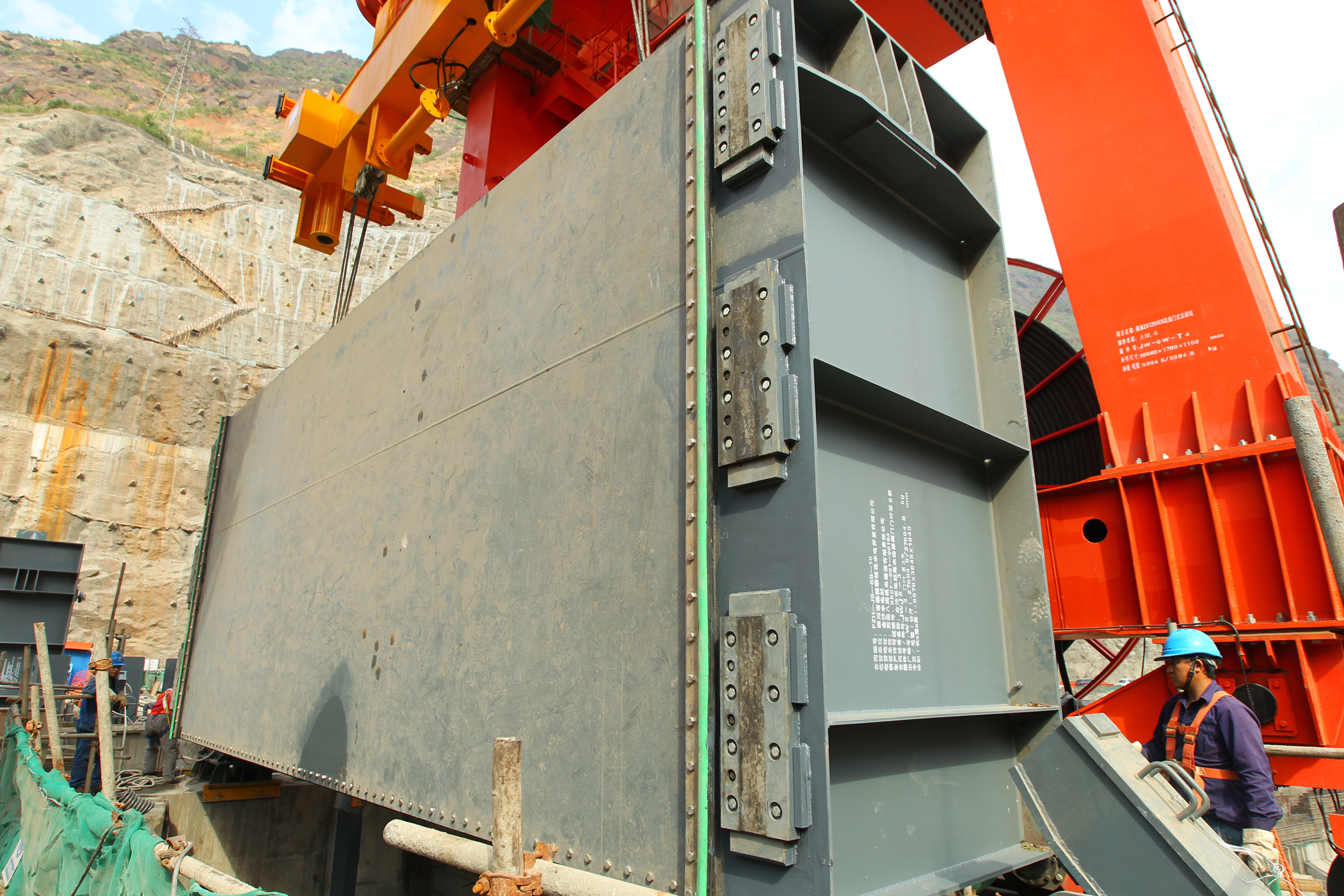

  工人们正在拼调装第二台套尾水检修门和第七台套进水口工作门。 宋俊康 摄

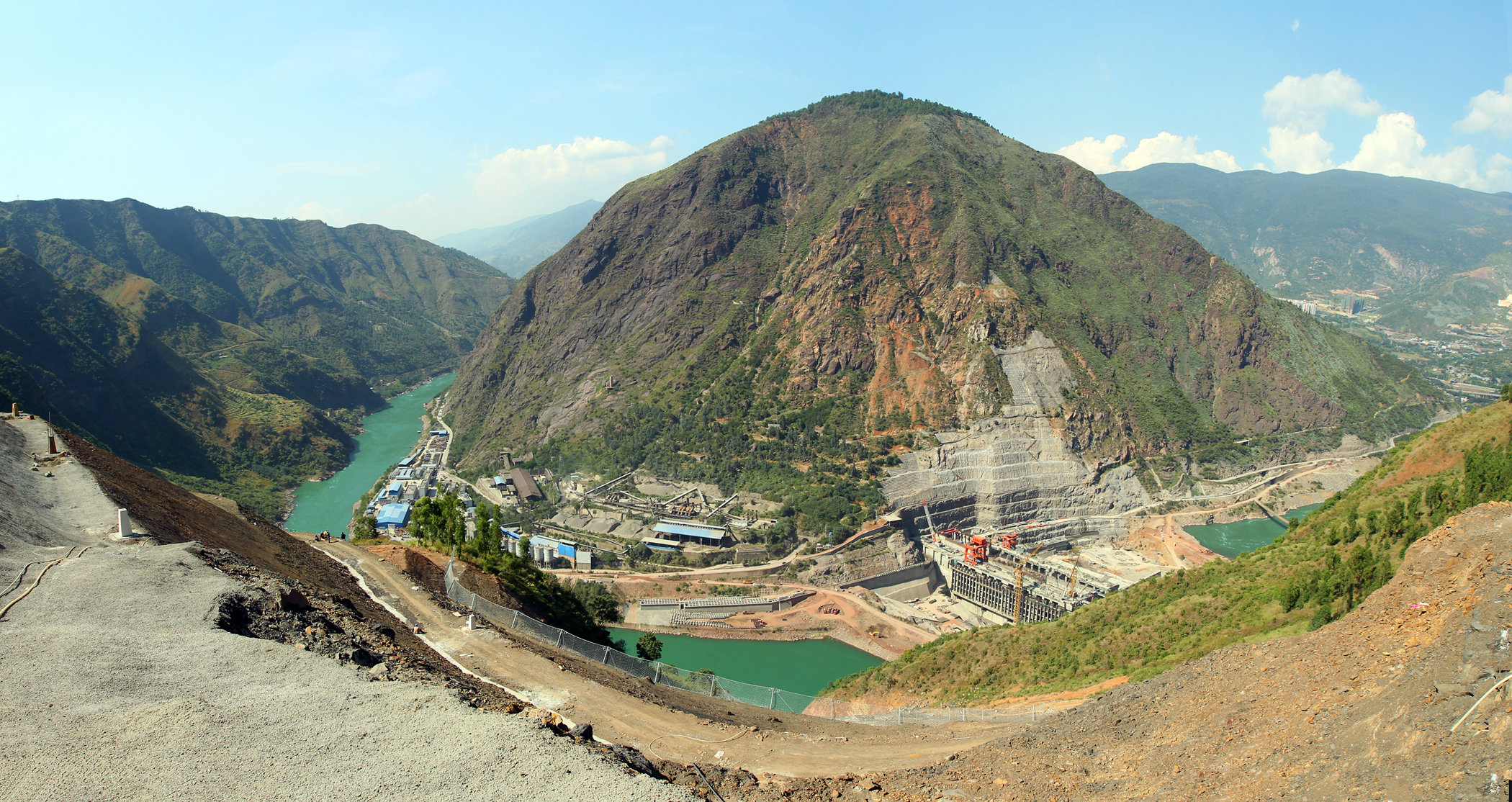

  金沙水电站全貌。 宋俊康 摄

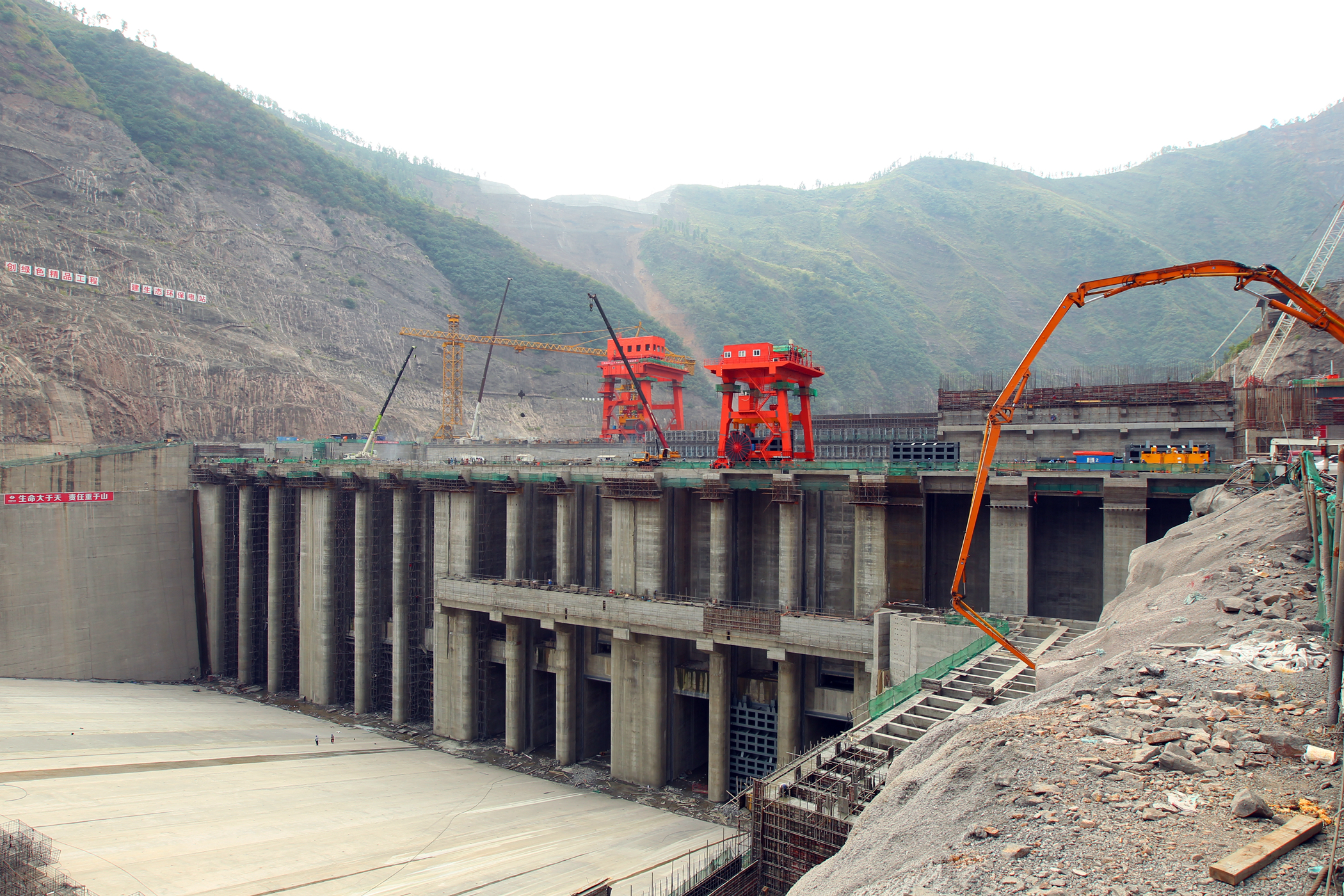

  宋俊康 摄

  10月28日上午,作为国家重大建设项目和省、市重点建设项目的金沙水电站工程项目施工现场一片热火朝天的景象,机器轰鸣。工人们正在各司其职加班加点赶工期,力争为金沙水电站三期年底实现截流创造条件。记者在现场了解到,截流前整个工程一共要安装38套闸门,工人们目前正在拼调装第二台套尾水检修门和第七台套进水口工作门。

  金沙水电站大坝下游一侧的鱼道正在进行结构段混凝土浇筑,这条鱼道是为了环保和水保的要求以及方便鱼儿回游产卵而建造的,工程量已经完成了85%,预计明年初鱼道建设将完工。据了解,该鱼道是攀西地区金沙江中上游水电枢纽工程首个仿自然生态鱼道,鱼道有三个进鱼口,两个出鱼口,分为69段,约1.7公里。

  据四川省能投攀枝花水电开发有限公司机电物资部部长助理蒋晶介绍,目前溢流坝段泄洪表孔两孔弧形门已经安装完成,具备过水条件,上下游二期围堰正在进行瘦身作业。预计今年年底,金沙水电站项目实现三期截流。据了解,三期截流是金沙水电站工程建设的一个关键性节点,决定着明年能否首台机组发电,届时工程建设将进入发电机组安装的高峰期和土建工程的收尾期。目前工程进度是在截流前把机组进口及尾水闸门全部安装到位,保证挡水建筑物过流期间机坑内施工安全。预计明年12月电站1号机具备充水发电条件,2021年工程竣工,实现4台机组全部投产发电。项目建成后将接入攀枝花市西区220kV西佛寺变电站,将成为四川电网和攀枝花地区重要的电源点。

  >>延伸阅读

  金沙水电站位于金沙江攀枝花河段,隶属四川省攀枝花市,是金沙江中游河段十个水电梯级的第九级,上距观音岩水电站28.9公里,下距银江水电站21.3公里。金沙水电站坝址位于四川省攀枝花市西区新庄大桥上游约1公里处,库尾处汇入支流——塘坝河。坝址离攀枝花中心城区和成都的直线距离分别为21.3公里和450公里。

  金沙水电站是《金沙江攀枝花河段水电规划报告》、《金沙江干流综合规划报告》和《长江流域综合规划》推荐的近期工程。工程开发任务为以发电为主,兼有供水、改善城市水域景观和取水条件及对观音岩水电站反调节作用等,并促进地方经济社会发展。

  金沙水电站正常蓄水位1022米,死水位1020米,调节库容1120万立方米,水库具有日调节能力。电站装机容量560MW,保证出力207MW,年平均发电量25.07亿kWh。

  钟书明 记者 姚雪梅 宋俊康
