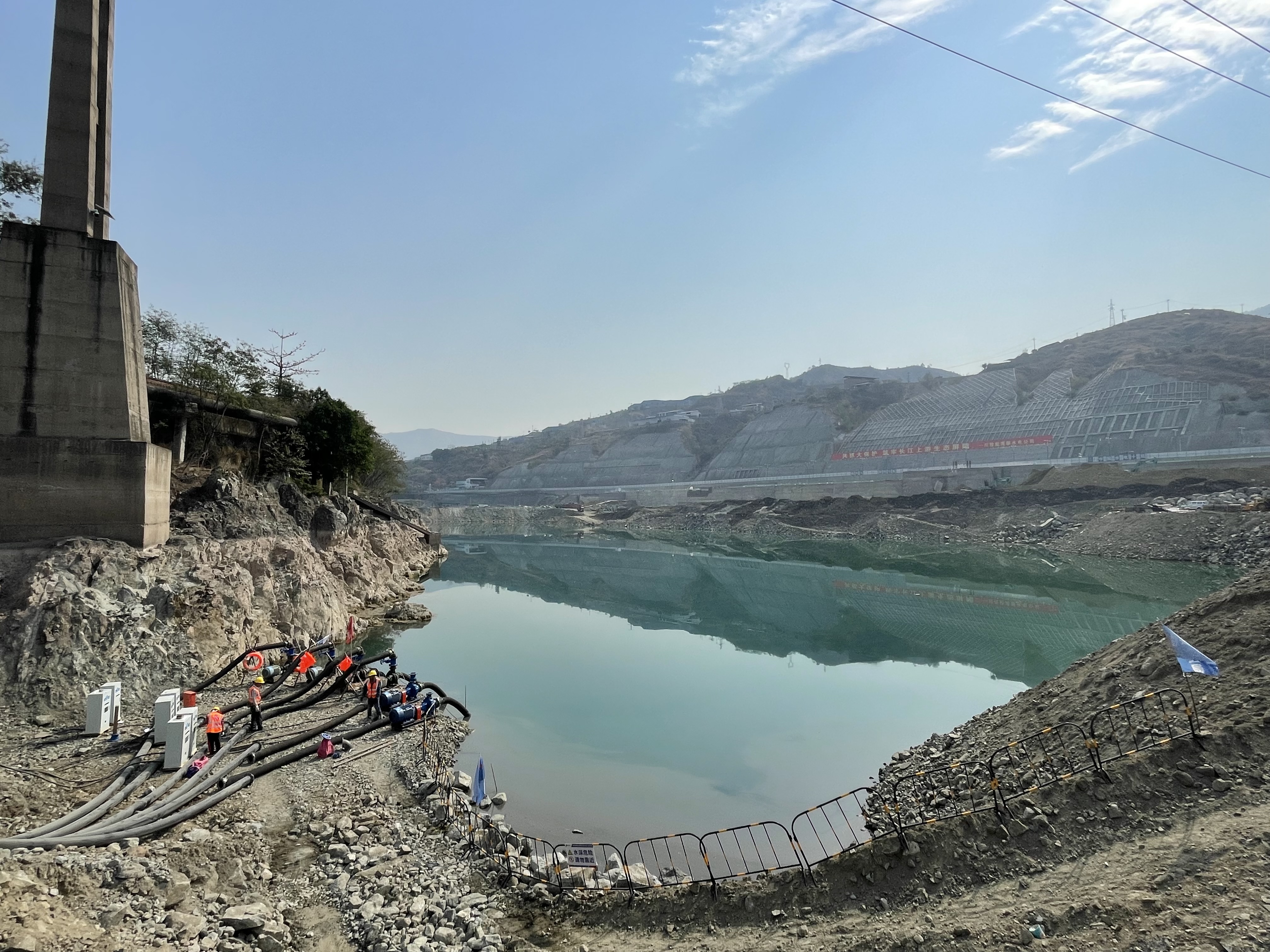

本报讯(周绍冰 记者 吴晓龙 文/图)3月15日上午10时,银江水电站二期基坑旁6台中型抽水泵轰轰作响,随着基坑内的水不断被抽出,主河床基坑开挖工程即将“打响”。
去年12月16日,银江水电站在实现大江截流后,上千名建设者趁热打铁、再接再厉,持续奋战在工程建设一线,仅用了84天就将围堰填筑至防渗墙施工高度,并完成防渗墙施工,顺利实现围堰“闭气”,实现工程建设开门红。

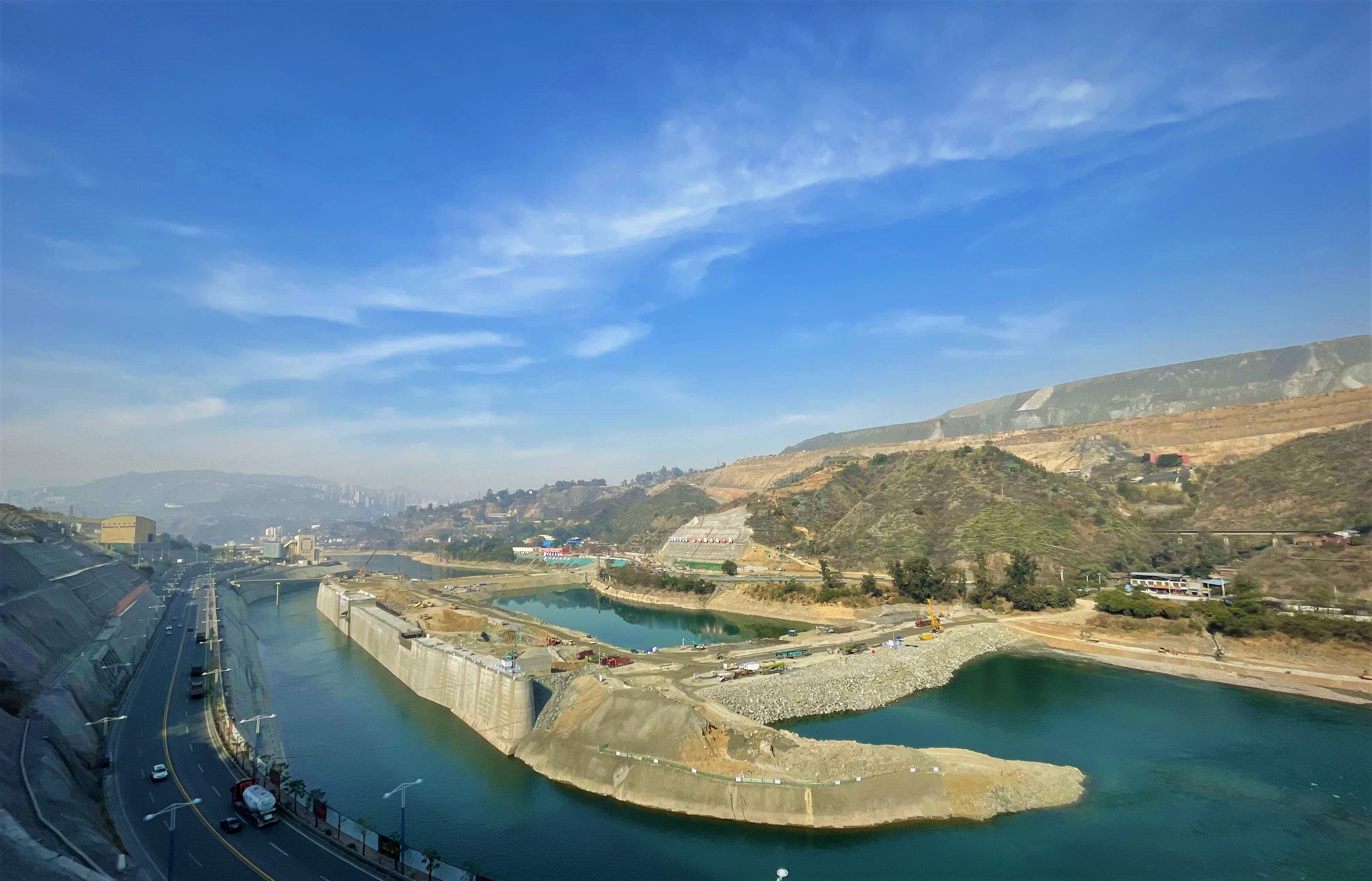

当天上午,记者站在流沙坡工业园区的一处山顶鸟瞰现场:江水似一条碧绿的带子,与蓝天白云交相辉映,宛如一幅展开的写意画,让人震撼。围堰上10余台机械和数十名工人紧张忙碌,进行加高填筑、土工膜施工,为主河床基坑开挖打下坚实的基础。
“大江截流以后,形成了一个蓄水量28万立方米的基坑。”川投能源攀水电公司工程管理部经理严瑞平介绍说:“预计7天时间完成28万立方米基坑的抽水。与此同时,我们还跟随抽水的进度,对基坑内的野生鱼类采取保护措施,严格执行封闭式管理,将基坑内的野生鱼类全部放归金沙江。”
据了解,银江水电站二期围堰分为上游围堰和下游围堰,与左岸岸坡及混凝土纵向围堰形成环状,共同保护二期基坑内施工,具备抵御11400立方米/秒金沙江洪水的能力,是二期基坑开挖、大坝混凝土浇筑及机组安装的必要前置工程,承担着今后二期基坑挡水的重要任务,特别是要经历汛期的充分考验。
