预计今年底 金沙水电站项目实现三期截流

时间:2019-11-19 来源:攀枝花日报

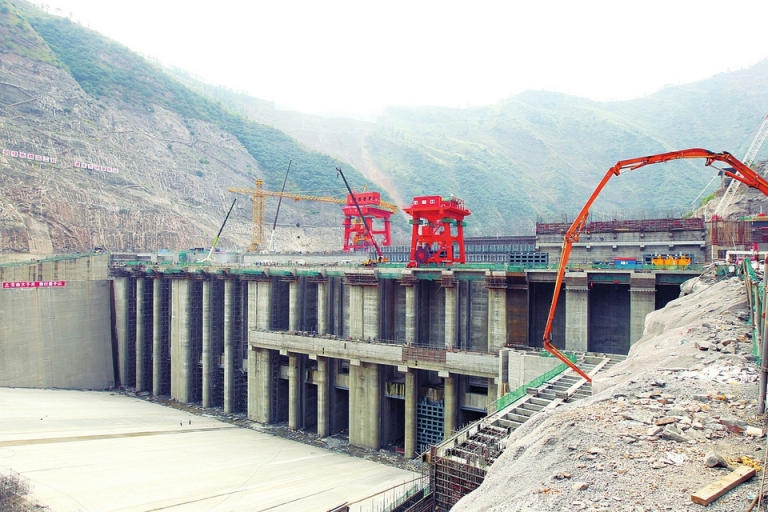

图为在建的金沙水电站大坝。

    近日,作为国家重大建设项目和省、市重点建设项目的金沙水电站工程项目施工现场一片热火朝天的景象,工人们正加 班加点赶工期,力争为金沙水电站实现年底三期截流创造条件。记者在现场了解到,截流前整个工程一共要安装38套闸门,工人们目前正在拼调装第二台套尾水检 修门和第七台套进水口工作门。

  当天,金沙水电站大 坝下游一侧的鱼道正在进行结构段混凝土浇筑。这条鱼道是按照环保和水保的要求以及方便鱼儿洄游产卵而建造的,目前工程量已经完成了85%,预计明年初鱼道 建设完工。据了解,该鱼道是攀西地区金沙江中上游水电枢纽工程首个仿自然生态鱼道,鱼道有三个进鱼口,两个出鱼口,分为69段,约1.7公里。

   据四川省能投攀枝花水电开发有限公司机电物资部部长助理蒋晶介绍,目前,溢流坝段泄洪表孔两孔弧形门已经安装完成,具备过水条件,上下游二期围堰正在进 行瘦身作业。预计今年底金沙水电站项目实现三期截流。据了解,三期截流是金沙水电站工程建设的一个关键性节点,决定着明年能否实现首台机组发电。预计明年 12月电站1号机组具备充水发电条件,2021年工程竣工实现4台机组全部投产发电。项目建成后将接入西区220KV西佛寺变电站,成为四川电网和攀枝花 地区重要的电源点。

  据了解,金沙水电站位 于金沙江攀枝花河段,是金沙江中游河段10个水电梯级的第九级,上距观音岩水电站28.9公里,下距银江水电站21.3公里,坝址位于西区新庄大桥上游约 1公里处。电站以发电为主,兼有供水、改善城市水域景观和取水条件及对观音岩水电站反调节作用等。电站正常蓄水位1022米,调节库容1120万立方米, 装机容量560MW,年平均发电量25.07亿千瓦时。

记者 姚雪梅 宋俊康文/图
